blog,  Drevodomy

Základy drevodomu – realizácia pre DOM SNOV Stilo 4i

Naša stavba drevodomu, ako každá iná, začína základmi. Boli sme veľmi zvedaví, ako také základy pre drevodom vlastne vyzerajú. Existuje predsa toľko možností: betónové základy domov, variácia bez základov pre mobilné domy, makadamové lôžko s betónovou platňou, ktoré sme videli s manželom pri výstavbe viacerých developerských projektov,… Ako však vyzerá základ pre drevodom?

Základom je základ

Keď prišli 1.4.2021 pracovníci spoločnosti BAU holding – rodinné domy, aby vytýčili na pozemku náš budúci dom, tešili sme sa, že sa bude konečne niečo diať. Dovtedy sme o našom domčeku snívali iba v akejsi teoretickej rovine. Aplikácia Dom Snov, ktorú spoločnosť poskytuje, aby ste si mohli pozrieť celý priebeh výstavby domu, ukazovala, že máme postavený dom na 53%. A to sme mali prázdny pozemok, kde nič nebolo vidieť. O to viac sme sa tešili na to, čo sa bude diať. Aj keď bolo 1.4., nebol to prvoaprílový žart. Informovali nás, že sa ideme pustiť do výstavby.

Firma, ktorá realizovala naše základy, prišla v utorok po Veľkej noci. Rozložili si náradie a všetko začali podľa plánov ešte raz premeriavať. Na nič nečakali, presne vedeli, čo majú robiť. Označili si výšky, budúci výkop a pustili sa do práce. Až v tomto okamihu nám došlo, že ideme stavať dom. Dokedy sme sa o našom domčeku bavili iba v rámci papierov a predpokladov a plánov, bolo to všetko iba v akejsi teoretickej rovine. Teraz však prišla na rad REALITA – uvedomenie si a precitnutie – áno, my staviame dom 🙂

Dom dokončený podľa aplikácie DOM SNOV na:
53%
vyzerá takto:
Základy - deň prvý - ráno

Prázdny pozemok a aplikácia ukazuje 53% dokončených. Prečo?

Pretože polovica úspechu sú všetky tie papierovačky, povolenia, financovanie, objednanie materiálov… Samotná výstavba je už len čerešničkou na torte po „boji“ s úradmi.

Ako dlho trvá realizácia základov drevodomu?

Otázka za milión. U nás to boli 4 dni. Výkop, základy, dotiahnutie inžinierskych sietí do budúceho domu, riešenie odpadu, základová doska. Realizovali sa betónové základy. My sme však mali rovinatý pozemok, ktorý bol pripravený a vyčistený, neboli potrebné žiadne ďalšie zásahy. Preto túto dobu to netreba brať ako pravidlo, ide o viac-menej ideálny stav.

Ako prebiehali práce na základoch?

Ako som spomenula, práce trvali 4 dni.

DEŇ 1. (utorok)

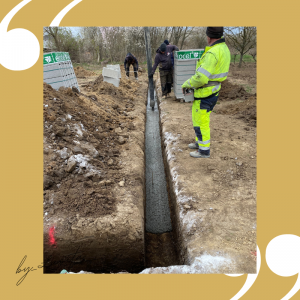

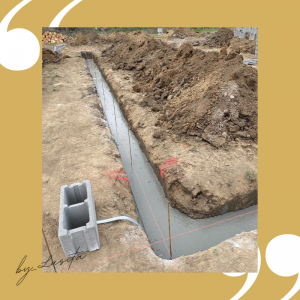

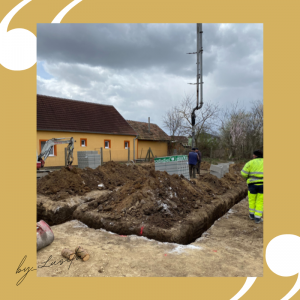

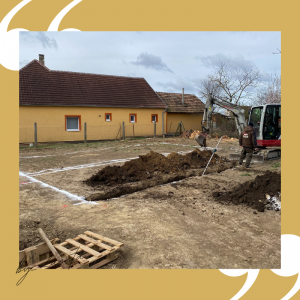

Prišli pracovníci, ktorých poverila firma BAU holding – rodinné domy, aby nám zhotovili základy. Pripravili si projektovú dokumentáciu a podľa nej premerali vytýčenie stavby. Určili si tiež výšku základov presne podľa predchádzajúcich meraní. Označili línie budúcich základov, aby mohli realizovať výkopové práce. Obvodové základové pásy, ako aj stredový základový pás, vykopali malým bagrom do hĺbky cca 80 cm. Ešte v ten deň priviezli betón a zaliali základové pásy. Nič nenechali na náhodu. Vopred si pripravili aj materiál na ďalší deň, základové pásy spevnili roxormi.

DEŇ 2. (streda)

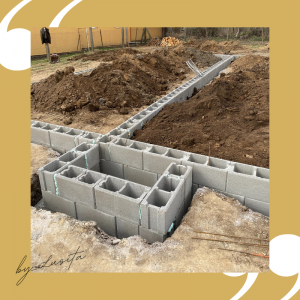

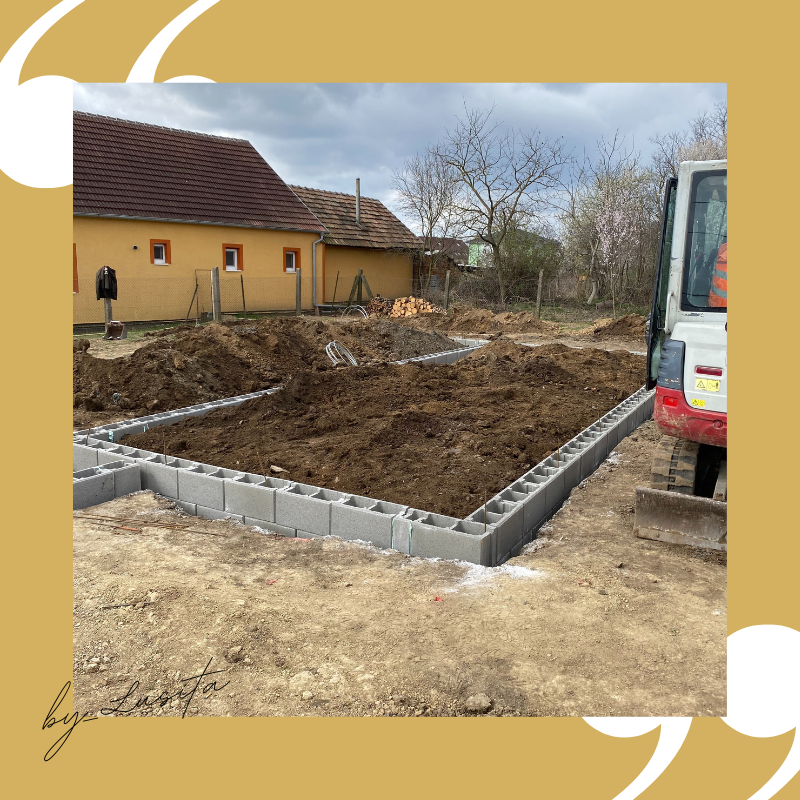

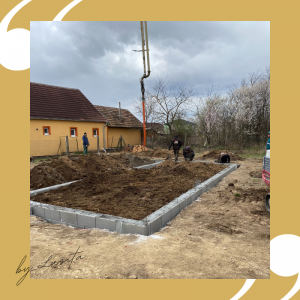

Betón ešte nestihol ani poriadne vytuhnúť a už sa naň ukladali tzv. DT-čka (teda tvárnice, ktoré sa plnia betónom). Pracovníci každý jeden kus starostlivo premerali vodováhou, aby všetko sedelo, ako má. Opäť priviezli betón, ktorý naliali do pripravených tvárnic.

DEŇ 3. (štvrtok)

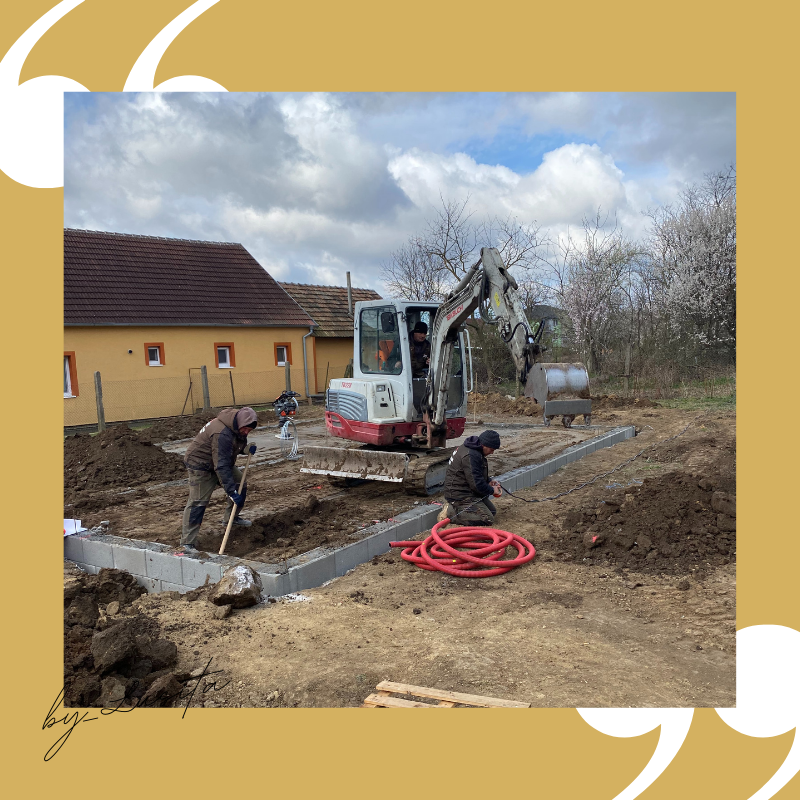

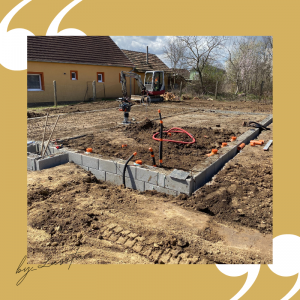

Deň, ktorý sa niesol v znamení príprav. Pracovníci vykopali a zaviedli inžinierske siete od hraníc pozemku až do budúceho domu. Vykopali a umiestnili odpadové rúry popod budúce základy. Rozmiestnili a utlačili zeminu a vytvorili štrkový podklad pod budúcu základovú dosku. Vyrovnali povrch celého terénu vo vnútri základov. Pripravili a pospájali kari-rohože.

DEŇ 4. (piatok)

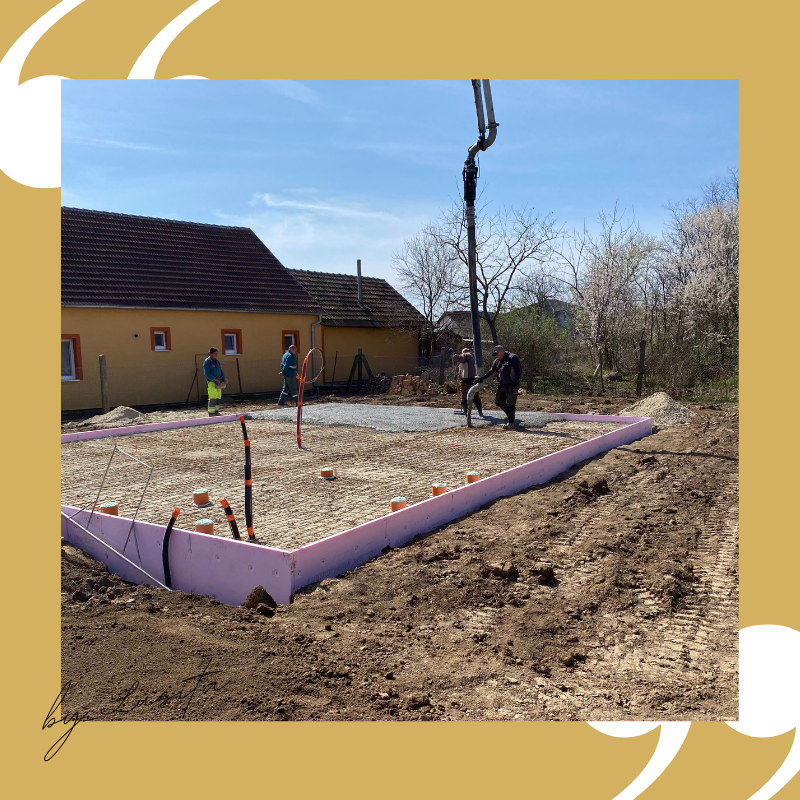

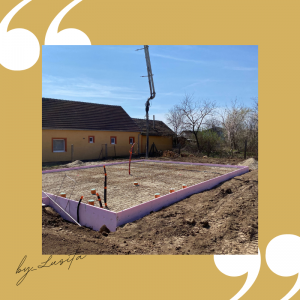

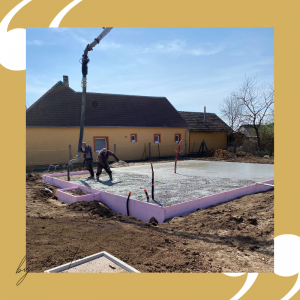

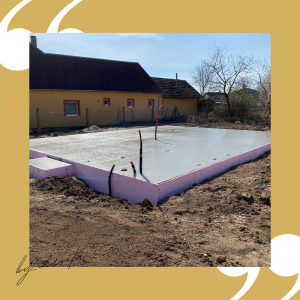

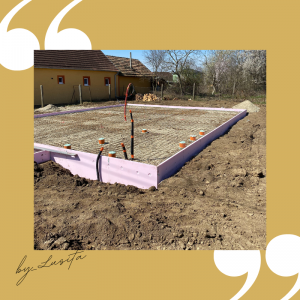

Pracovníci urobili zateplenie a šalovanie styrodurom, ktoré pripevnili k základovým dielcom. Určili si výšku budúcej základovej dosky a počkali na to, kým privezú betón. Betón naliali a zapracovali. Pomocou vodováhy dohliadali na to, aby bola základová doska rovná. Celý priebeh realizácie základov zhodnotili, za svoje práce sa zaručili a odišli.

A teraz môj názor na stavbu základov…

Nevedela som, čo mám očakávať. Keď stavali rodičia dom, všetko sme robili svojpomocne a trvalo to veľmi veľmi dlho. Preto som si myslela, že základy nášho domu budú na tom podobne. Ani vo sne by mi nenapadlo, že celé základy budú hotové za 4 dni. A už vôbec nie, že budeme takí spokojní, akí sme. Za 4 dni dokázala táto firma postaviť rovné betónové základy. Pozorne som ich sledovala, možno aj viac, ako by im bolo príjemné, ale nemám žiadne výhrady voči ich práci. Aspoň o nich neviem.

Pracovníci mi počas realizácie našich základov ochotne odpovedali na moje otázky ohľadom použitých materiálov, pýtala som sa ich na informácie o izolácii, odpadoch, inžinierskych sieťach – všetky dôležité kroky a postupy sme spolu konzultovali. Boli ochotní a profesionálni po celý čas.

Ak sa pýtate, čo je lepšie – postaviť si základy svojpomocne alebo ich zveriť do rúk firme, moja skúsenosť hovorí jednoznačne – PROFESIONÁLOM. Ušetríte si, tak ako aj my, kopec nervov, času a energie a v neposlednom rade aj peňazí, ktoré môžete investovať inde. Samozrejme, nespochybňujem nikoho schopnosti, ja však na stavbu základov od firmy BAU holding – rodinné domy, nedám dopustiť. Nie, že by sme to nezvládli sami. Zvládli, pri troške šťastia a šikovnosti. Ale nad všetkým by sme museli rozmýšľať minimálne 4x dlhšie, kým by sme prišli na to, ako čo treba urobiť; všetko by nám trvalo svojpomocne oveľa dlhší čas, pretože s betónom nepracujeme každý deň. A nikde nie je napísané, že by sme to aj napriek našej najväčšej snahe niekde nespackali.

Ako sa vraví, základom je základ. Základ si treba vybudovať taký, aby sa na ňom dalo ďalej stavať. A nám táto firma urobila presne taký základ.

Aké základy teda dať pod drevodom? Kvalitné, rovné, betónové a stabilné. Také ako nám urobila firma. A najlepšie zadarmo.*

Ako dlho treba čakať, kým sa na základy bude dať stavať?

Poväčšine sme zvyknutí na to, že betón treba nechať vyzrieť. Tak je to samozrejme aj pri stavbe montovaného domu, avšak tu sa doba čakania môže skrátiť. Je to hlavne vďaka tomu, že drevodom je podstatne ľahší ako murovaný dom, nevyvíja taký veľký tlak na betón, aby ho poškodil. My sme čakali 6 dní – na siedmy deň nám priviezli dom – náš DOM SNOV. O tom bude ale ďalší príspevok ☺️

Viac o stavbe základov u nás si môžete pozrieť vo videu:

*My sme využili akciu spoločnosti BAU holding – rodinné domy, ktorá pri objednávke realizácie domu vo vyhotovení all inclusive poskytla zľavu z celkovej hodnoty domu vo výške 7500 EUR. Táto akcia bola platná v určitom časovom období. Podobné akcie však BAU holding – rodinné domy poskytuje viackrát do roka. Preto je fajn sa zaregistrovať na odber newslettera mailom, aby ste nezmeškali nejakú výhodnú zľavu. My sme sa tiež o akcii “základy zadarmo” dozvedeli iba vďaka newsletteru.
